砂川駅前施設建設工事の施工業者と進捗状況

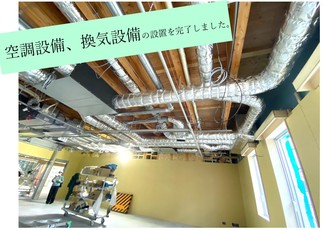

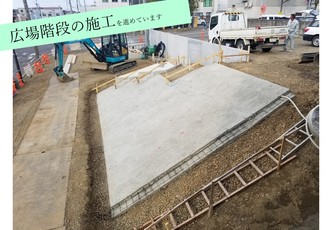

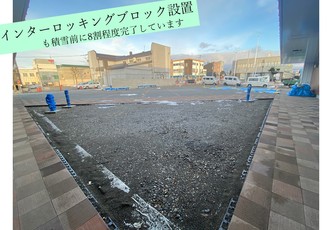

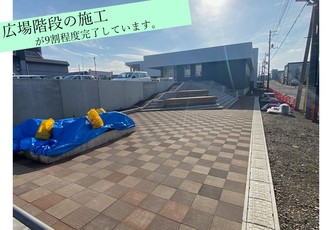

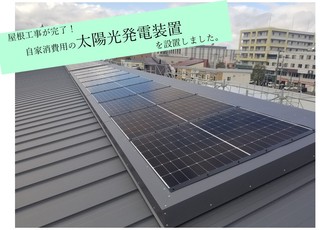

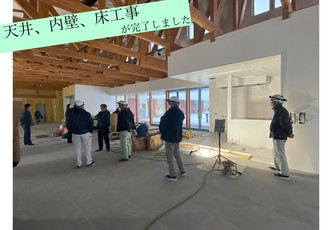

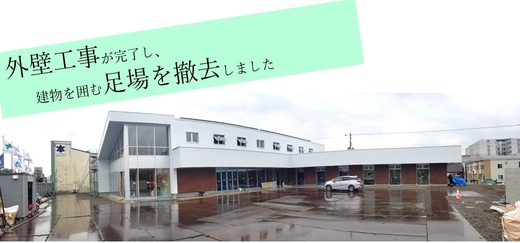

屋根・外壁工事の完了、空調・換気設備の設置、外構現況
(令和6年11月1日掲載)

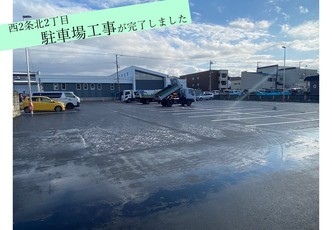

駐車場工事の施工業者の決定と着手について
(令和6年9月30日掲載)

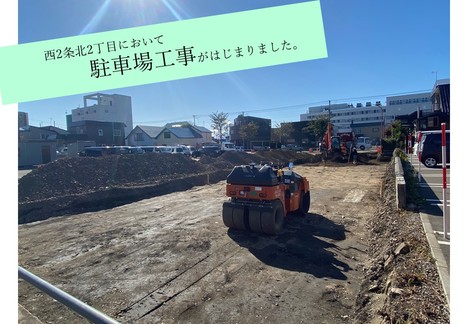

砂川市まちなか交流施設の駐車場工事について、令和6年9月4日に一般競争入札を実施した結果、次のとおり落札者を決定し、請負契約を締結しました。
施工業者:北陽・森田 経常建設共同企業体
契約金額: 39,490,000円
工 期:令和6年9月5日~令和6年12月27日

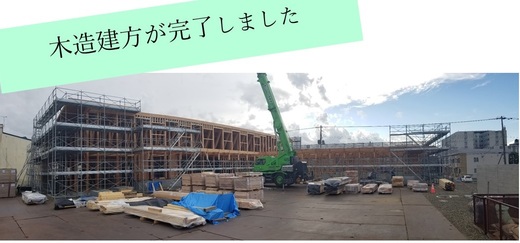

建方の完了
(令和6年9月6日掲載)

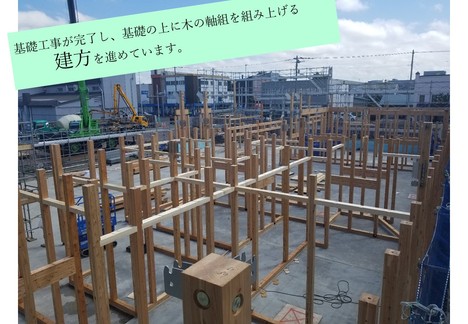

建方の着手
(令和6年8月2日掲載)

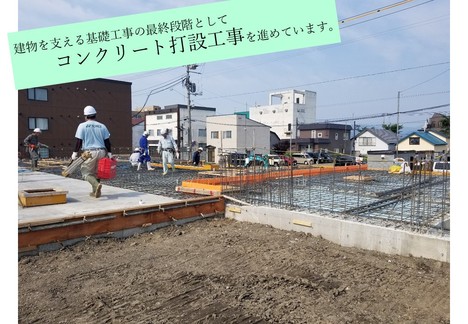

基礎工事も終盤!
(令和6年7月5日掲載)
仮囲いの設置、基礎工事の着手

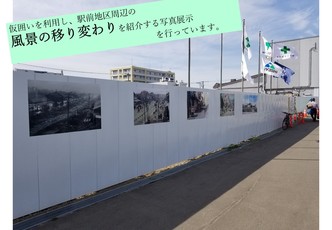

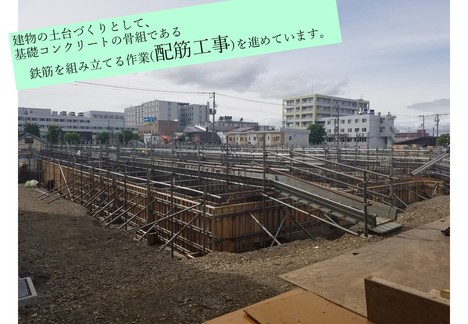

(令和6年6月4日掲載)

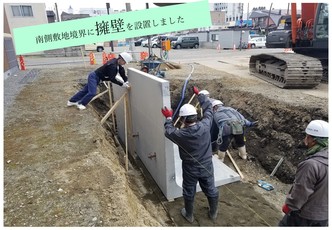

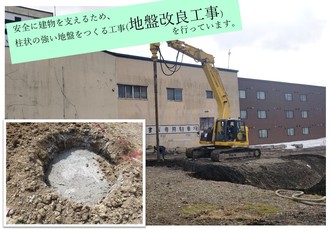

地盤改良工事および南側擁壁設置を行いました
(令和6年5月2日掲載)

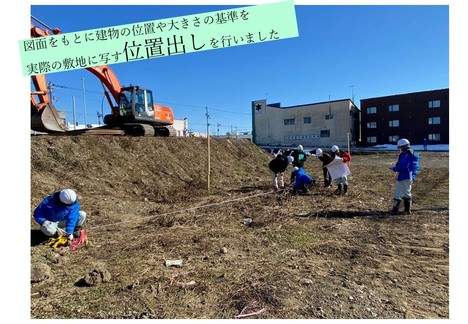

建物の位置出し作業を行いました
(令和6年4月1日掲載)

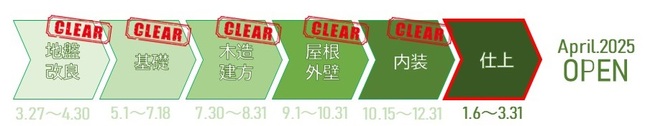

建設工事の工程表について
(令和6年3月18日掲載)
建設工事に係る工程表をお知らせします。
砂川駅前施設建設工事の施工業者の決定について
砂川駅前施設建設工事について、令和6年1月17日に一般競争入札を実施した結果、次のとおり落札者を決定し、請負契約を締結しました。
これから工事に着手し、令和7年3月の竣工、4月のオープンに向け事業を進めていきます。
工事の進捗については市HPにてお知らせしていく予定です。
工事別契約内容
建築主体工事
施工業者:水島・林工務店 経常建設共同企業体
契約金額:774,950,000円
工 期:令和6年1月27日~令和7年3月31日
電気設備工事
施工業者:株式会社平尾電機商会
契約金額:115,610,000円
工 期:令和6年1月18日~令和7年3月31日
機械設備工事
施工業者:東洋・オーハシ 経常建設共同企業体
契約金額: 89,980,000円
工 期:令和6年1月18日~令和7年3月31日
